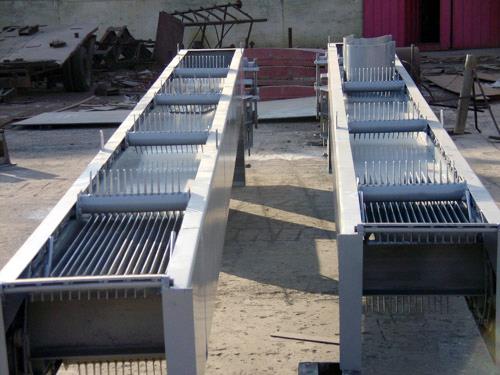

_,清污機帶水安裝方案
清污機安裝步驟:將清污機各段(上段柵體、中段柵體、下段柵體)及驅動裝置(傳動軸、軸承裝置、減速機、護罩等)準備好。
先將下段柵體(連同鏈條、齒耙)用汽車吊吊運到洞口處,通過在上游面對柵體施加_水平力,將其與鉛垂面傾斜15°,沿軌道放下,通過清污機鎖定裝置鎖定。
將中段柵體(連同鏈條、齒耙)吊運到其洞口處,同樣將其傾斜15°,與下段柵體在邊梁聯接處對齊,螺栓聯接,并將牽引鏈條聯好,抽出鏈條鎖定銷,中段與下段柵體聯成一體,將下段鎖定打開,至中段鎖定處鎖定。
在支鉸固板和清污機上段邊梁上現場焊接支鉸。

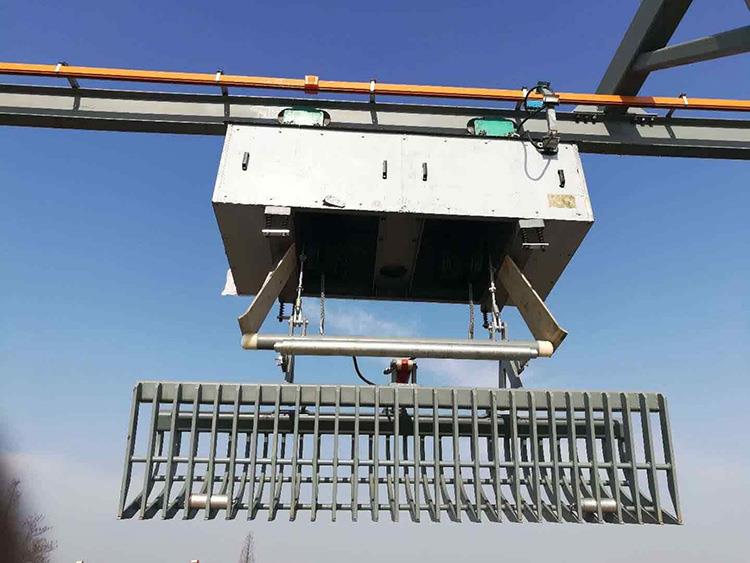

將驅動裝置各部件吊運到清污機正確位置,螺栓聯接,接好牽引鏈條,裝上驅動鏈條,各自張緊到工作狀態,裝好護罩。
現場調試清污機連續運行不低于8小時,及時處理存在的問題。
_,常規安裝方案
這一種的安裝方式,相對上面來說比較簡單一些,不小于25t汽車吊,安裝時將清污機吊裝到予埋軌道面上,將兩邊梁底端調整到一個平面上,邊梁下翼緣與予埋道軌符實,且傳動軸軸線成水平狀態,將支鉸座固定在支鉸固定板上,將卸掉的清污耙依次安裝到板式滾子鏈上,并檢查調整好兩邊鏈輪輪齒與鏈板的間隙,_后對驅動鏈條和牽引鏈條稍作調節張緊到工作狀態。
